塑料盲沟施工工序及工艺流程
盲沟施工工序流程:平整场地→测量放样→沟槽开挖→人工整平→沟槽验收→铺设土工布→回填盲沟碎石→隐蔽验收→土工布包裹碎石→验收 。

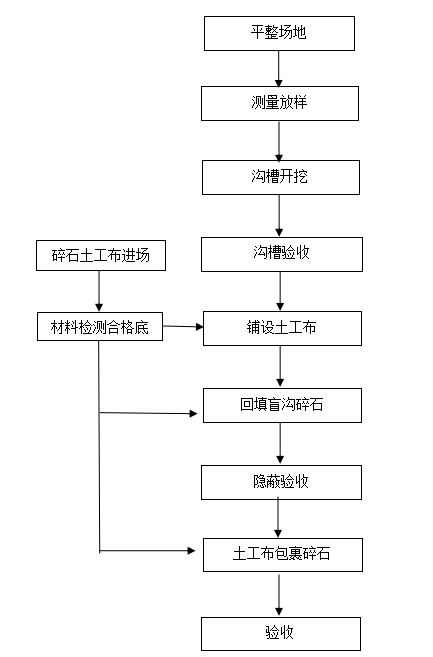

塑料盲沟施工工艺流程图:
1、测量放样:地基处理完成后,根据排水施工平面定位布置图,由测量员进行施工测量放线。在地面上分别定出排水沟的开挖边线,并用石灰注明,增设施工平面,高程控制桩。
3、开槽过程中,要经常检查槽帮是否稳定,一经发现变形、裂缝,必须立即停止施工,进行处理。
4、夯实沟槽底基:沟槽开挖达到设计深度后,沟底地基采用蛙式打夯机配合人工进行夯实。
5、敷设土工布:人工将(250g/m)土工布铺入沟内,先将土工布立放于已挖成形的两侧沟壁,土工布铺设后应适当拉平,并保持一定松驰度,随之用石块固定,敷放土工布时沟面上要留有一定的土工布卷边,以包裹碎石填料。土工布之间留30cm搭接长度,以保证过滤效果。土工布敷设时采取适当的固定措施,防止碎石充填时移动土工布。土工布施工完毕,要加强成品保护。
6、设置反滤层:由筛选过的中砂、粗砂、砾石等渗水材料按设计要求确定层数和粒径级配,碎石表面应清洁,铺设应整齐规范,孔隙应清晰以便保证流水通畅。其中在盲沟的底部第一层用粒径10~30mm碎石填筑80cm厚,碎石摆放铺设采用人工铺设表面要求人工整平、把不平处凹凸处用小碎石填平。第二层选用5~10cm碎石填筑55cm厚,由小型装载机将碎石料填入沟槽中,防止破坏土工布。最后顶层填筑15cm厚的中粗砂。
7、人工将盲沟顶部300g/m2的土工布铺设完成。所有纵向和横向的搭缝应交替错开,搭接长度均不得小于300mm。
